Kanalaufdimensionierung Zimmer- / Reutestraße

Die Neuverlegung der Hauptwasserleitung wird in der KW 39 fertiggestellt.

(Reutestraße Nord)

Ab der KW 40 werden die verbleibenden Hausanschlussleitungen hergestellt. Bevor mit dem Straßenbau begonnen werden kann, werden in den kommenden Wochen noch die weiteren Versorgungsleitungen (Strom, Telekommunikation etc.) verlegt.

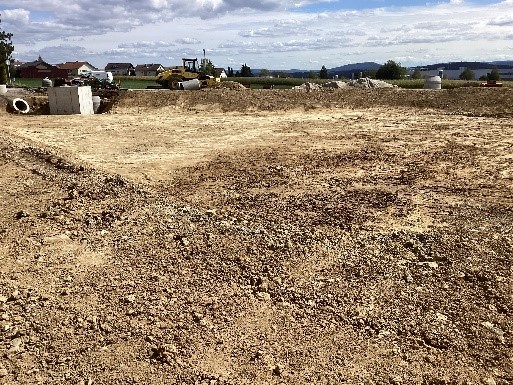

Parallel dazu wird in der Rückhalteeinrichtung die Folie eingebaut.

(Rückhalteeinrichtung an der Reutestraße)

Die Firma Walter liegt derzeit gut im Zeitplan.

Am 27.08.2026 wurde im Kreuzungsbereich Zimmer-/Reutestraße das große Trennbauwerk versetzt.

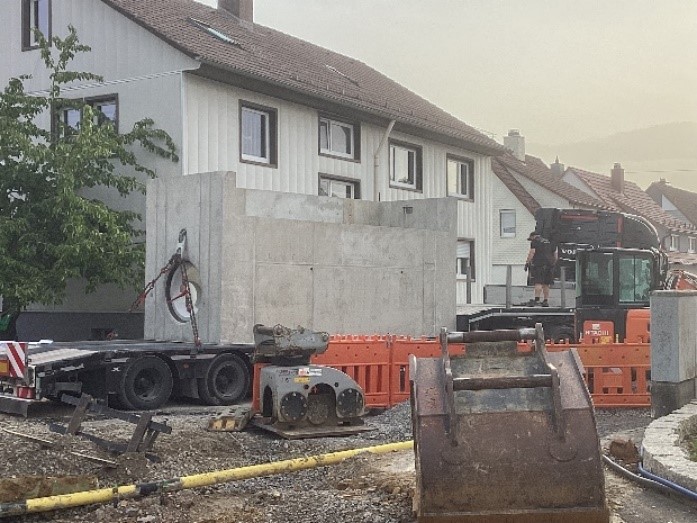

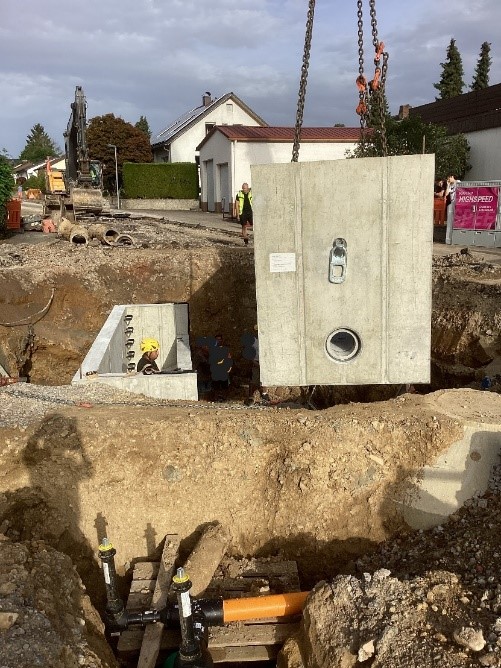

Anlieferung Teilstück vom Trennbauwerk

Erstes Bauteil wird versetzt.

Zweites Bauteil wird eingesetzt.

Die beiden Bauteile werden zusammengefügt.

Der „Deckel“ ist drauf!
Das schwerste Bauteil wiegt rund 32 Tonnen
alle drei Bauteile wiegen zusammen rund 76 Tonnen.

Weiter ging es gleich mit dem Anschluss des Rohres DN 800 welches in die Rückhalteeinrichtung ableitet.

Herstellung der Schieberkreuze für Wasser und Gas.

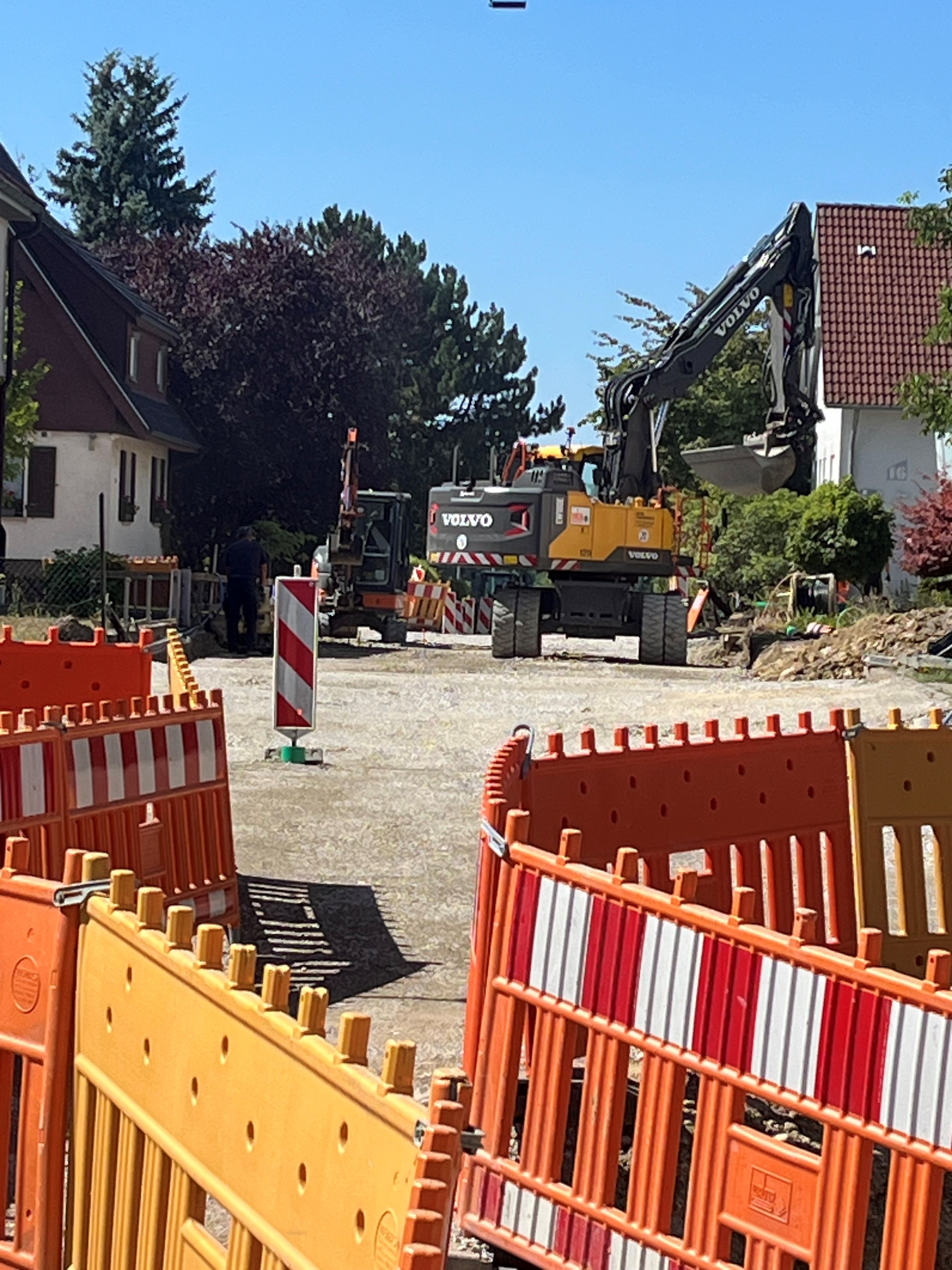

Baustellenabsperrung in der Zimmerstraße.

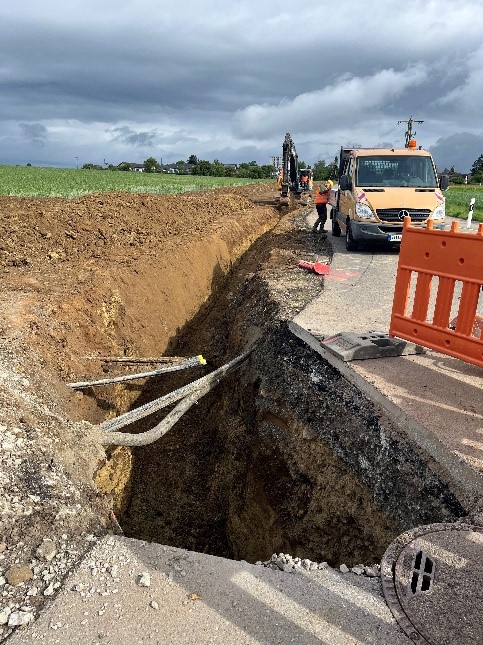

An der Straße entlang ein aufgerissener Graben, man sieht Leitungen.
Braune Feldfläche, hier soll die Regenrückehalteeinrichtung entstehen.

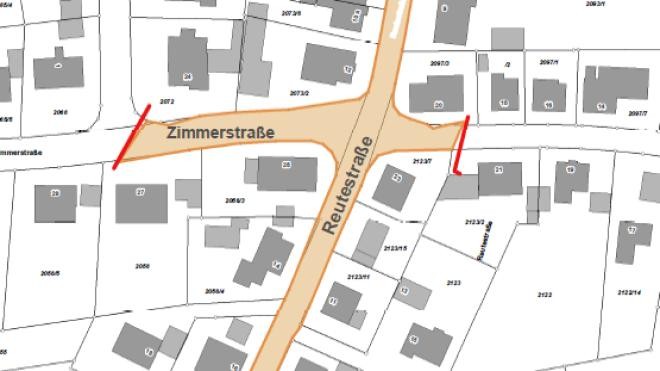

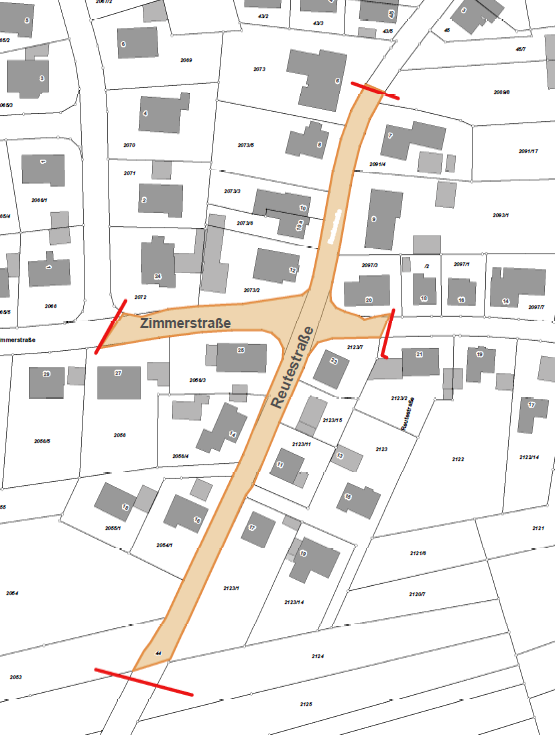

Übersichtsplan aus dem Geo-Informationssystem, zeigt die Zimmerstraße und die Reutestraße.
